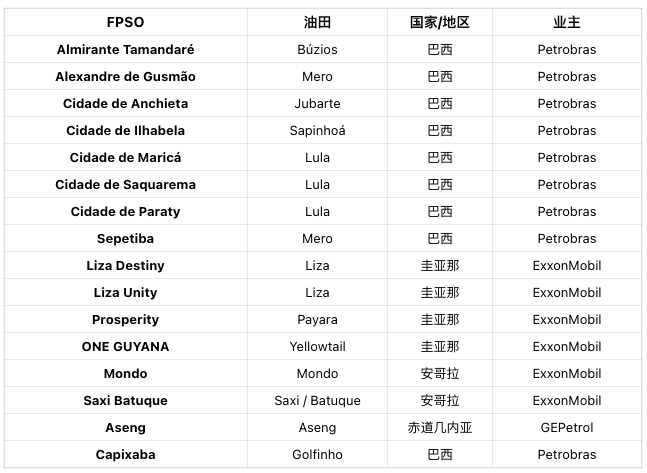

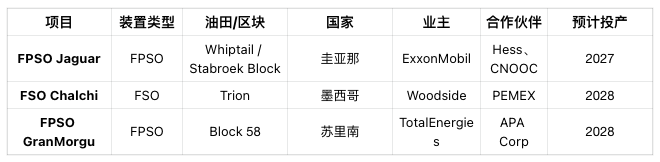

SBM已交付8个MPF,其中6个已投运,2个已交付到在建项目,另有2个还在推进中。MPF,也就是Multi-Purpose Floater,本质上就是把FPSO里的Hull和基础系统先做成标准平台,再去匹配不同项目的topsides、系泊和工艺需求。它属于Fast4Ward标准化FPSO建造体系的一部分,而Fast4Ward背后的逻辑,实际上就是四个标准化:标准船体、标准化topsides模块、标准供应链、标准项目执行流程。
早些年,FPSO更多还是项目型逻辑。一个项目一个方案,一个业主一套要求,一条船一套打法。那时候比的是经验、团队和改单船的能力。但行业走到今天,项目越来越大、周期越来越长、融资要求越来越高、供应链扰动越来越频繁,再继续靠“每条船重新打一仗”的方式,风险太高,效率也太低。
所以头部承包商现在真正要解决的问题,不是“会不会做”,而是“能不能稳定地做、重复地做、可预测地做”。谁能把复杂的浮式生产系统尽量做得像工业化产品,谁就更容易压住工期风险、成本风险、质量波动和融资不确定性。这也是为什么SBM这些年一直在推Fast4Ward,是在把自己的核心能力从“项目经验”沉淀成“平台能力”。
